Oldelval alcanzó un hito crucial para el Proyecto Duplicar

La compañía completó la unión de los tubos del nuevo oleoducto, culminando de este modo la soldadura de línea regular. Avanza en línea con el cronograma propuesto, con más del 60% de la obra concluida.

ENERGÍA19/08/2024NeuquenNewsNeuquenNews
Proyecto Duplicar  (1)
Proyecto Duplicar

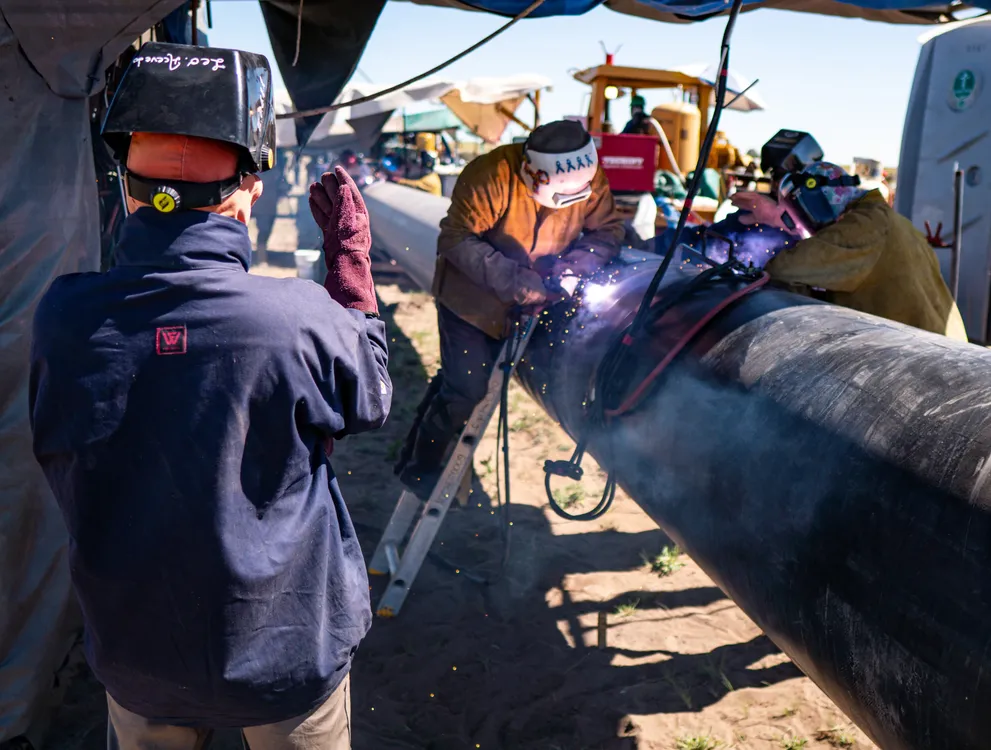

Oleoductos del Valle S.A, la empresa líder en el segmento de midstream en Argentina, ha alcanzado un hito  significativo en el Proyecto Duplicar al finalizar la soldadura de los tubos del nuevo oleoducto. Este avance marca  un paso fundamental hacia el incremento de la capacidad de transporte de crudo, previsto para diciembre de  este año.

Proyecto Duplicar  (2)

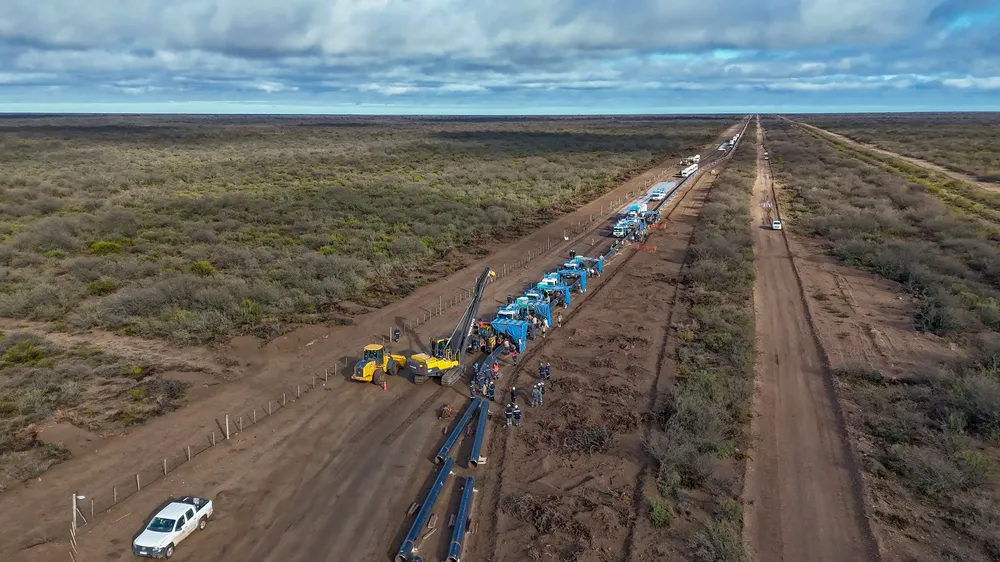

Con la finalización de esta etapa, el ducto ha sido construido en su totalidad a lo largo de los 525 kilómetros  existentes entre la Estación de Bombeo Allen, en Río Negro y Puerto Rosales, en Buenos Aires.

La construcción del ducto implicó más de 3.200.000 pulgadas soldadas, con un promedio de 60 soldadores  trabajando durante 400 días, acumulando un total de 192000 horas dedicadas a la soldadura.

Se utilizaron diferentes métodos de soldadura por arco con electrodo revestido (SMAW), Soldadura por arco  sumergido (SAW) y Semiautomático combinando robustez, fiabilidad y velocidad de producción siendo parte  además una planta de Doble Junta que agiliza el trabajo en línea. Estos procesos se llevaron a cabo bajo estrictos  procedimientos operativos y estándares de seguridad, lo que permite dar confiabilidad e integridad al proyecto.

El Proyecto Duplicar no solo es una obra de infraestructura vital para el país, sino que también enfrenta desafíos técnicos significativos. La recepción de la cañería en un contexto complicado para las importaciones y las  diversas condiciones del terreno, que va desde áreas rocosas hasta zonas anegadas y cruces de cauces de agua,  fueron algunos de los obstáculos superados.

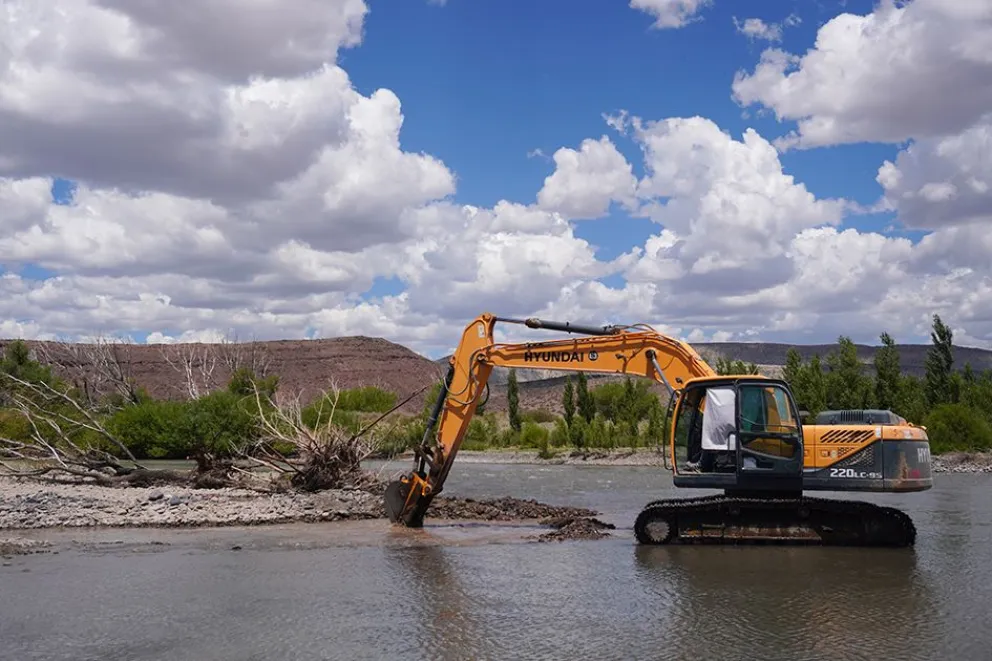

Además, se implementaron técnicas avanzadas de perforación direccional horizontal (HDD) para realizar cruces  especiales, minimizando el impacto ambiental y garantizando la integridad de la infraestructura.

Con la finalización de esta etapa clave, Oldelval se prepara para avanzar hacia las siguientes fases de  construcción, que incluyen el montaje de válvulas, la construcción de obras civiles y las pruebas hidráulicas.

Sobre el Proyecto Duplicar

El Proyecto Duplicar de Oldelval es una importante obra de infraestructura de transporte que, con su puesta en  marcha, impulsará el desarrollo sostenible de la Cuenca Neuquina y de Vaca Muerta y permitirá aumentar las  exportaciones de crudo del país.

Tiene como objetivo aumentar de forma permanente la capacidad de transporte desde la Cuenca Neuquina  hacia el Atlántico para acompañar el crecimiento de producción de Vaca Muerta. Llevará de 36.000 m3/día de  crudo a 86.000 m3/día, es decir, 50.000 m3/día barriles de petróleo adicionales por día.

Con la obra en funcionamiento, se podrán exportar 310.000 barriles por día, otorgar previsión a las compañías  productoras, y generar ingresos significativos para la Argentina.

Fuente: Prensa Oldelval
