Nuevo avance en la obra de Reversión del Gasoducto Norte
NeuquenNews

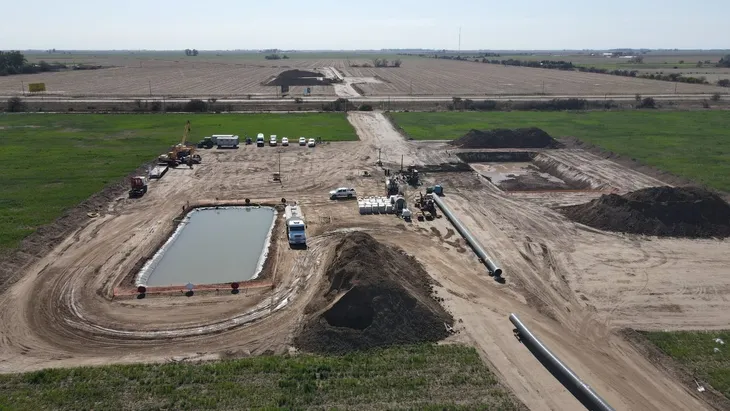

La Reversión del Gasoducto Norte cumplió un nuevo hito, y pese a las demoras, ya se acerca a su punto de culminación de la obra que se proyectó para sustituir el gas importado desde Bolivia con gas proveniente de la formación Vaca Muerta en Neuquén. Será clave para abastecer a hogares e industrias de Córdoba, Salta, Jujuy, Santiago del Estero, Catamarca, La Rioja y Tucumán con gas nacional. Actualmente, el gasoducto de 36 pulgadas La Carlota – Tío Pujio (122.8 km) y el loop entre Tio Pujio y Ferreira se encuentran próximos a concluirse.

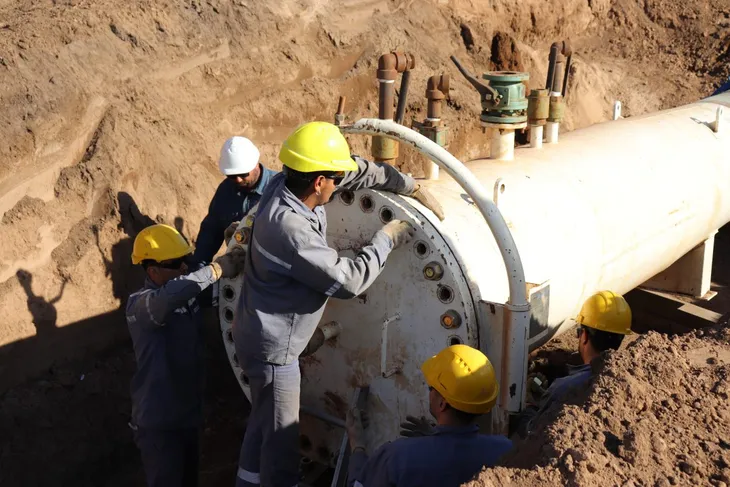

Esta semana, los equipos de trabajo concretaron un hito crítico para la concreción del proyecto como lo es el cruce del río Tercero. En los últimos días, se logró atravesar el río mediante la colocación de una columna de 650 metros de longitud.
Tras varios meses de demora por la asunción del gobierno de Javier Milei y la paralización de la obra pública, Energía Argentina S.A (Enarsa) reactivó el proyecto ante el riesgo que corría el suministro de gas del Norte del país por el inminente fin del contrato del suministro de Bolivia, previsto para el 31 de julio de 2024.

La reversión de Gasoducto Norte avanza a buen ritmo.
Los trabajos se centralizaron en relicitar la obra que la administración anterior había dejado sin adjudicar. "Una vez adjudicada la obra, se trabajó con el objetivo de cumplir los plazos y los tiempos contractuales establecidos. Para ello, la empresa realizó un seguimiento permanente de la situación y del cumplimiento de los contratistas en los plazos fijados, buscando mitigar las situaciones que normalmente se presentan en este tipo de obras", indicó la actual gestión de Enarsa a través de un comunicado.
Cómo avanza la obra
La Reversión del Gasoducto Norte que cuenta con el financiamiento de la CAF -Banco de Desarrollo de América Latina y el Caribe-, gestionada por el gobierno anterior, y contempla la reversión de 4 plantas compresoras para transportar, a partir de marzo 2025, un total de 19 MMm3/día de gas desde Vaca Muerta a las provincias del norte.
A mediados del mes pasado, Techint- SACDE finalizaron los 100 kilómetros del nuevo gasoducto de 36 pulgadas de diámetro situado en la provincia de Córdoba. Las empresas alcanzaron en forma anticipada la condición de Apto para Funcionar (APF), adelantando las fechas previstas en el contrato y sus condiciones vigentes.

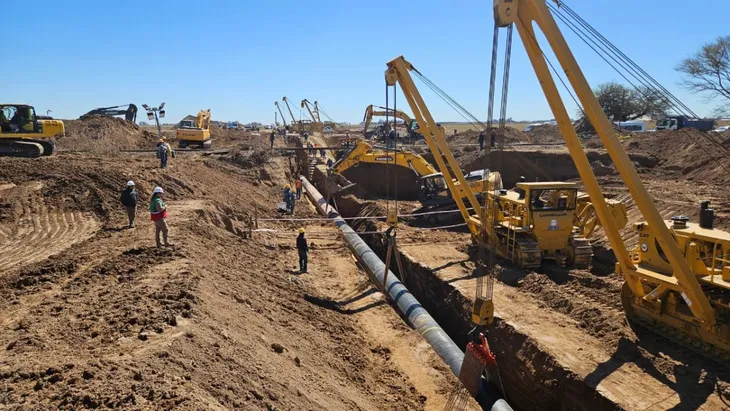

Durante la construcción del ducto se alcanzó un promedio de 3km diarios de avance en la cuadrilla de soldadura ejecutadas en un solo frente, alcanzando un récord para este tipo de proyectos. Este hito fue posible gracias a tecnologías como la soldadura automática y la planta de doble junta, entre otras, que permitieron reducir los tiempos de ejecución.

El objetivo de la industria es que el shale gas de Vaca Muerta llegue a Brasil.
Estos sistemas, utilizados en simultáneo por primera vez en el país por la UTE en el GPNK, posibilitaron realizar una mayor cantidad de soldaduras por día, minimizar errores y dar previsibilidad al ritmo de producción.
Los desafíos del gasoducto
La construcción de los 100 km del Gasoducto de Integración Federal tuvo como desafío la ejecución de más de 30 cruces especiales, como rutas provinciales, arroyos y ríos. En el pico de la obra, trabajaron más de 1100 personas y se movilizaron más de 500 equipos de construcción.
El obrador principal se instaló en la localidad de Etruria y en Ticino se emplazó el campamento principal. Para su desarrollo fue necesario transportar más de 8.000 tubos de 12 metros desde Buenos Aires a Córdoba, lo que equivale a más de 2.000 viajes de camiones, que recorrieron más de 1.300.000 kilómetros sin incidentes.
La reversión del Gasoducto Norte es una obra que amplía el sistema de transporte de gas de la Argentina y que permitirá llevar el gas producido en Vaca Muerta a las provincias del norte, reemplazando importaciones de Bolivia, para abastecer a nuevas industrias y hogares, generar energía eléctrica y potenciar el desarrollo de nuevas actividades productivas como la minería de litio.
Llegar a Brasil
El objetivo de la industria es que el shale gas llegue a Brasil. Para eso, el equipo de Eduardo Rodríguez Chirillo evalúa cinco rutas diferentes para llegar al país vecino, muchas de las cuales podrían construirse en simultáneo. “Son complementarias, con excluyentes”, afirman.
La que tiene el mayor consenso de la industria dado que requiere una menor inversión es el camino vía Bolivia. “Tenemos que aprovechar la capacidad ociosa de 20 MMm3/d que tienen los bolivianos hacia Brasil por el declino de su producción”, dicen desde el Gobierno.
Para eso, no sería suficiente esta primera etapa de Reversión del Gasoducto Norte que permitirá enviar unos 19 MMm3/d de Neuquén hacia el NOA, ya que gran parte de ese volumen sería consumido por la demanda argentina y apenas quedaría un saldo excedente de entre 6 y 9 MMm3/d solamente durante el verano. En consecuencia, habría que encarar una segunda fase de la reversión financiada por el capital privado para sumar entre loops y nuevas plantas compresoras otros 10 MMm3/d.
