Banners logo-28

Se retrasa la segunda etapa del proyecto Duplicar, la traba? las importaciones

El CEO de Oldelval, Ricardo Hösel, afirmó que ya se soldaron 200 kilómetros de la trama, pero la restricción a las importaciones pone en riesgo el cumplimiento de los plazos
ENERGÍA29/11/2023NeuquenNewsNeuquenNews
Duplicar

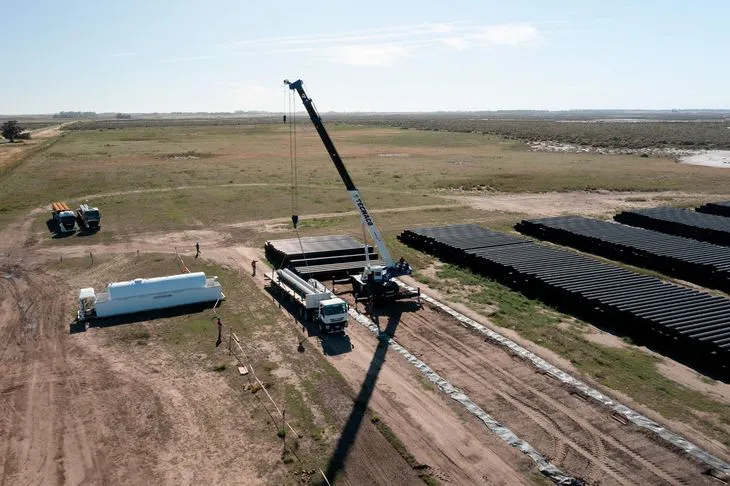

El proyecto Duplicar está a punto de completar los 200 km soldados. Oldelval busca cumplir con los plazos establecidos para traer alivio a uno de los cuellos de botella de Vaca Muerta. Sin embargo, hay un problema que amenaza con ese objetivo: la traba a las importaciones.

 La compañía ha logrado importar una gran cantidad de insumos gracias a las líneas de prefinanciación, principalmente del HCBS, pero Oldelval está cerca de cumplir seis meses sin poder acceder a 16 millones de dólares para pagarle a proveedores críticos. “Esos insumos que son necesarios para poder terminar el proyecto”, advirtió Ricardo Hösel, CEO de la empresa, en el evento Energy Day organizado por Econojournal.

El directivo también explicó que la primera expansión fue en octubre y la segunda ampliación estaba pensada para abril – mayo del próximo año, pero esa meta no se pudo cumplir. “Ya le hemos informado a nuestros clientes que no vamos a poder cumplir. No vamos a poder ampliar esa capacidad en abril porque justamente faltan insumos”, subrayó.

Hösel manifestó que la obra “está avanzando de una manera increíble, pero lo único que hablamos son de estos 16 millones de dólares que nos faltan”.

“La obra en general tenía un presupuesto de 1.200 millones de dólares y tenía, más o menos, 120 millones de dólares de insumos importados. De esa cantidad, hemos solucionado 60 millones a la fecha con prefinanciación de importaciones y hoy nos están quedando estos 16 millones críticos que no podemos acceder. Después hay otros insumos que necesitamos, pero todavía tenemos tiempo para que para comprarlos”, aseguró.

Asimismo, el CEO de Oldelval se mostró optimista con que el gobierno de Javier Milei entenderá la situación del proyecto. “Esperemos que el nuevo gobierno entienda que estos 16 millones de dólares son para aumentar la producción de la Cuenca Neuquina”, afirmó.

El primer salto de ampliación se dio el 1 de octubre sumando 20.000 bbl/d y estaba planeado que en abril – mayo se lleve a cabo una segunda de otros 40.000 bbl/d. Además, para principios de 2025 se estaría finalizando el proyecto que va a incrementar la capacidad de transporte en 300.000 nuevos barriles diarios.

“Probablemente ese salto de capacidad, que se iba a la mitad del año que viene se va a dar más tarde, pero la obra en su conjunto se va a terminar un poco antes. Esa obra que iba a finalizar en mayo del 2025, esperamos poder terminarla entre enero y febrero del 2025”, adelantó.

Hösel también aseguró que, después del proyecto Duplicar, la idea es continuar con la expansión de las obras de evacuación para que la Cuenca Neuquina llegue al millón de barriles.
